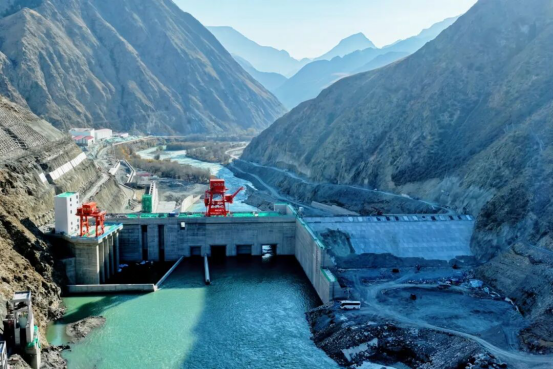

10月25日,国家能源集团新疆开都河公司霍尔古吐水电站大坝面板混凝土浇筑全部完成,标志着该项目挡水建筑物施工收官,为后续下闸蓄水及2026年首台机组投产发电奠定坚实基础。

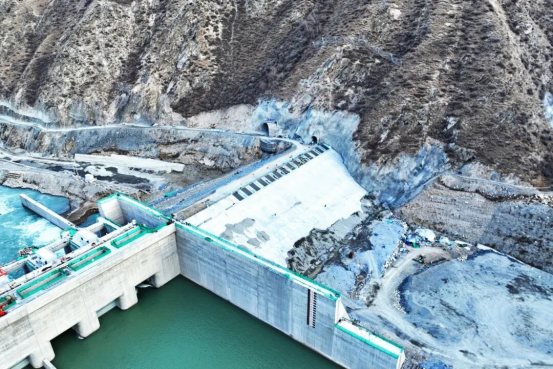

霍尔古吐水电站位于新疆巴音郭楞蒙古自治州和静县境内,是开都河中游“两库七级”水电开发方案的第三级电站,总装机容量42.65万千瓦,年发电量约16.2亿千瓦时,是新疆维吾尔自治区及国家能源集团“十四五”规划重点工程。此次浇筑的大坝为土工膜防渗砂砾石坝,上游侧混凝土面板共计421块,总面积约5204平方米,浇筑混凝土方量达1561立方米。

面对高难度斜面作业、夜间低温等挑战,建设单位科学统筹,协同参建单位创新施工方法:通过分仓浇筑、一次成型、流水作业等提升效率;严格控制混凝土坍落度与振捣工艺,采用天泵与吊罐协同入仓,多点连续施工;针对低温环境实施专项保温养护措施,确保工程质量。最终仅用30天就完成全部面板浇筑,较计划提前一周。

作为南疆新型电力系统建设的重要支撑,霍尔古吐水电站自今年以来已实现引水隧洞贯通、大坝填筑、厂房封顶、首台机组定子吊装等关键节点。项目建成后,每年可节约标煤约54万吨,减排二氧化碳163万吨,将有效提升区域清洁能源供应能力,助力绿色低碳转型及地方经济社会发展。
国家能源集团始终秉持“两不超、三个零”工程建设要求,强化现场安全管控与质量监督,目前项目正按计划推进,为按期下闸蓄水及机组投产发电目标提供有力保障。(通讯员:刘海瑞 耿广洋)
